84農業網 時間:2020-04-03 作者:佚名 來源:經濟日報

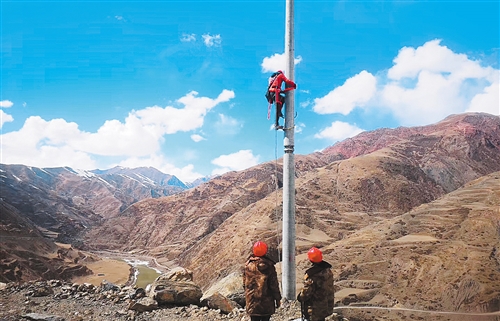

國家電網寧波供電公司援藏人員正在西藏那曲比如縣扎拉鄉電桿上安裝橫擔。杜亮亮攝(中經視覺)
“有一個項目已經開工了,我們今天就出發去現場。”近日,國家電網寧波供電公司援藏隊員結束了在拉薩14天的隔離,到達西藏自治區那曲市比如縣,正式開啟配網援建工作。
按照國家電網“一省幫一市”的對口幫扶模式,國家電網浙江電力公司對口幫扶西藏那曲電網建設工作,協助那曲供電公司全面推進“三區兩州”深度貧困地區電網工程建設,完成10千伏及以下工程12項,分68個子項,投資10.32億元,覆蓋那曲11個區縣的60個鄉鎮、442個行政村。國家電網寧波供電公司負責西藏那曲比如縣的電網援建工作。
鄔軍波等4名長期幫扶人員2月19日進藏,并在拉薩隔離14天。他們“隔離不隔工作、隔離不隔責任、隔離不隔進度”。2月28日寧波今年第一批短期幫扶人員7人進藏。
比如縣共建1個變電所工程和8個配網工程,投資1.07億元,新建35千伏及以下供電線路約350公里,配變95臺,涉及夏曲、香曲、扎拉等7個鄉鎮3000余戶無電區居民的用電。截至2019年底,工程已完成立桿79.9%。
入藏以來,幫扶人員就著手對人員落實、物資配備、后勤保障、工程對接開展討論。在疫情嚴重的那些日子,隊員們在家里開視頻會議,認真落實出發前的各項準備工作。設立了物資協調和施工質量管理小組,制定了物資與項目對應工程進度表,逐個與供應商聯系,明確到貨時間、工廠開工時間、物流發貨時間,對不能把控的影響因素,他們集中匯總分析,并設定相關預案。在施工組織上做到超前策劃,周密有序,統籌安排。
即使在拉薩隔離期間,援藏隊員仍每天召開視頻會議、布置工作任務及完成節點。他們克服高原反應,有的隊員一邊吸氧一邊在網上與物資生產廠家聯系,對梳理出的568條物資逐一落實,確保3月底前施工物資全部到位。除此之外,他們還與施工單位對接協商人員配置問題,按工程需要保障施工人員到崗到位。
這些天,比如縣每晚都下雪,天氣非常寒冷,援藏隊員除了要克服生活的不習慣,還要忍受高原反應帶來的不適。“援藏人員從寧波來到海拔4000多米的比如,這對每一位隊員都是考驗。”國家電網比如縣供電公司總經理珠松說。
事實上,鄔軍波與隊員們到達比如后,已經感覺呼吸困難,但還得戴著口罩工作,但一想起自己肩上的重任,大家都在克服困難努力適應。“作為電力援藏人員,我們會充分發揮人員、技術、管理等方面的優勢,堅持安全、質量與進度有機統一,多專業、全過程參與工程建設,確保援藏任務圓滿完成。”鄔軍波說。
